KETCH鋼釬維混凝土地坪施工方案
??一、施工建議書
鋼纖維地坪施工應滿足中國工程建設標準化協會標準“纖維混凝土結構技術規程”cecs38:2004和上海市工程建設規范“切斷型鋼纖維混凝土應用技術規程”DG/TJ08-011-2002中有關地面的規定,現羅列以下幾點,請?jiān)谑┕ぶ凶⒁猓?/strong>
1 地基:
鋼纖維混凝土應鋪設在均勻密實平整的地基土上,地基的平整度應達到±
10mm。對淤泥,淤泥質土,沖填土,雜填土,膨脹土和凍土等土層,應根據地面
使用要求,堆載大小,地基地質情況按現行國家標準“建筑地基基礎設計規
范 ” (GB50007-2002)的有關規定利用與處理,并應嚴格按照設計圖紙上對地
基處理的要求進行施工。
鋼纖維地坪施工前應聘請專業檢測機構對回填土的壓實系數和碎石墊層的壓
實系數進行檢測,達到設計要求后方可進行地坪施工。地基上應該避免硬點的出
現,以免將來地坪在荷載的作用下這些硬點部位上部地坪發生開裂。
2 地坪處理方案:
1)地坪表面處理,按照設計院要求
2)200mm 厚度鋼纖維混凝土地坪,混凝土標號 C30,內鋪設一層鋼筋,配筋尺寸
見設計院圖紙,鋼纖維具體指標如下:
-???鋼纖維長度:60mm,直徑:0.75mm, 長徑比:80。
-???鋼纖維為鋼絲切斷型,最小抗拉強度:大于 1000MPA。
-???鋼纖維用水融性膠水粘結成排,兩端帶鉤。鋼纖維融于水后要求膠水不會在水中產生雜質及渾濁物,且無氣泡產生。
-???鋼纖維摻量:每立方米混凝土摻加 20 公斤鋼纖維。
3) 鋼纖維混凝土地坪下鋪一層厚度不小于 0.15mm 的塑料薄膜,薄膜和薄膜間
搭接寬度為 400mm,并用膠帶粘牢固定。此薄膜的作用:
-???防止混凝土漏漿;
-???減小板底與地基界面的摩擦系數,使混凝土板的收縮和膨脹不受地基約束,
?減小板底裂縫形成的可能性。
4)塑料薄膜層以下墊層做法同設計院圖紙
-???10 厚灰砂隔離層
-???20 厚 1:3 水泥砂漿找平,聚氨酯防水層 1.5 厚
-???250mm 塘渣墊層。
-???200m 厚碎石墊層,碎石應合理級配,分層夯實
-???素土夯實處理,壓實系數為 0.94.
3.鋼纖維混凝土配合比:
-??? 骨料最大粒徑不得超過 25mm,應連續級配,使用前應嚴格篩選。骨料和砂中的含泥量應控制在最小范圍內。
-???鋼纖維混凝土水灰比最大不應超過 0.5,以保證混凝土配合設計有足夠的混凝土漿以便能夠覆蓋住鋼纖維。
-??? 鋼纖維混凝土(非泵送)的塌落度不應大于 120mm,泵送混凝土的塌落度不應大于 160mm。
*? 鋼纖維混凝土澆筑時嚴禁在現場摻水。
4? 鋼纖維的投放和攪拌:
?
建議鋼纖維在攪拌站添加,每投料一次的量應用計量器嚴格計量。
應注意在料斗里還沒有放入其它材料前,比如砂,骨料,水泥等,不能首先將
鋼纖維投入攪拌,鋼釬維應均勻的投放在粗骨料上,可以同砂,水泥和骨料等一
起投入攪拌設備進行攪拌。攪拌 1 分鐘后檢查鋼纖維是否攪拌均勻,若有兩根鋼
纖維粘結在一起的現象,應繼續攪拌直至鋼纖維完全分散成單根為止。
鋼釬維在現場投入混凝土罐車攪拌的前提條件是常溫,且混凝土罐車裝料宜少
于 6m3,有利于保證鋼釬維在混凝土內分散均勻。
5 鋼纖維混凝土的分倉澆筑,鋪設,振搗,抹平和露頭處理。
-???地坪分倉澆筑,長度由施工單位根據現場情況確定?;炷帘仨氃谝粋€(gè)分格
?內一次澆完,不應隨便留置施工縫。若留施工縫,必須在施工縫處設傳力桿,
傳力桿的做法詳見附件(地坪縫和加強處節點方案).
-?????? 地坪整平施工宜使用如下設備如震動式整平機,軋輥碾壓式整平機或激光整平機來加固混凝土表面和面板。
-?????? 當不能采用上述的整平機械時,需使用振搗棒以手工振搗方式壓實材料,把鋼纖維壓至混凝土表面下。
-?????? 鋼纖維混凝土表面提漿需及時,應在混凝土初凝前用漿頭覆蓋掉露頭的鋼纖維。
-?????? 混凝土表面抹光(在混凝土整平后鏟平隆起部分并填充至低洼區域)需及時進行,最佳時間是在混凝土澆完后人可在上面留下深 10 毫米腳印時開始。
-??????要仔細檢查抹光機確保初步抹平不會產生堆砌或泥漿迸射。
-?????? 抹光機可以根據刀片在混凝土地面摩擦的聲音來判斷刀片在表面硬化的某個階段是否翹得太高;須合理及時地糾正刀片斜度否則會導致分層、擦痕以及鋼纖維裸露等問題。
-??????如果表面仍存在少量鋼纖維,在抹光階段應將其撿起來。
6 養護
薄膜或使用養護劑養護,保持表面濕潤 14 天,時間越長越好。
7? 地坪上加荷載的時間:
?
地坪完工后必須在 28 天后方可以上荷載。
?
8? 地坪縫的處理
施工縫:應定義為混凝土澆筑中止的地方設置的縫。施工縫處設傳力桿,傳力桿所用鋼筋為Φ16 鋼筋,長 600mm,間距 300mm,見附件 1(地坪縫和加強部位節點處理方案)。相鄰分倉(條)之間的縫仍為施工縫,也應設置傳力桿。
切縫:間距<=7.5 米,與貝卡爾特現場工程師一起現場可作調整,長寬度之比不大于 1.5.,縫的寬度 3~5mm 左右,深度不小于 60mm,見附件 1(地坪縫和加強部位節點處理方案).
?隔離縫:地坪應和柱邊,墻邊和設備基礎周邊留有10mm 的隔離縫,縫內應填可壓縮性材料。
9 鋼纖維摻量檢驗
-???為保證鋼纖維摻量準確,應對混凝土中的鋼纖維摻量進行抽查。
鋼纖維的摻量可以在混凝土澆注地點取樣檢驗,每組樣品為 10 升。檢驗方法水洗法,將鋼纖維從混凝土中洗出,曬干后稱量。
10 建議在柱角,窨井及墻角處布置輔助鋼筋,詳見附件(地坪縫和加強部位節點處理方案)
-???????? 在地坪的陰角處和陰井處須加附加筋Rebarreinforcement along Inner
corner
-????????? 基坑設施工縫和附加筋 Set up construction joint and rebar along pit
11 鋼纖維的存放和保管:
鋼纖維必須存放在干燥的室內,不得淋水(如雨水)等。否則鋼纖維生銹后其抗
拉強度會明顯降低。嚴禁將生銹的鋼纖維投入混凝土中攪拌。鋼纖維開箱后,必
須盡快將箱內散包鋼纖維用完,如果暫時不用,應小心存放,不得淋水。
其他未盡事宜請嚴格按照混凝土冬期施工規范執行。
二、現場技術服務

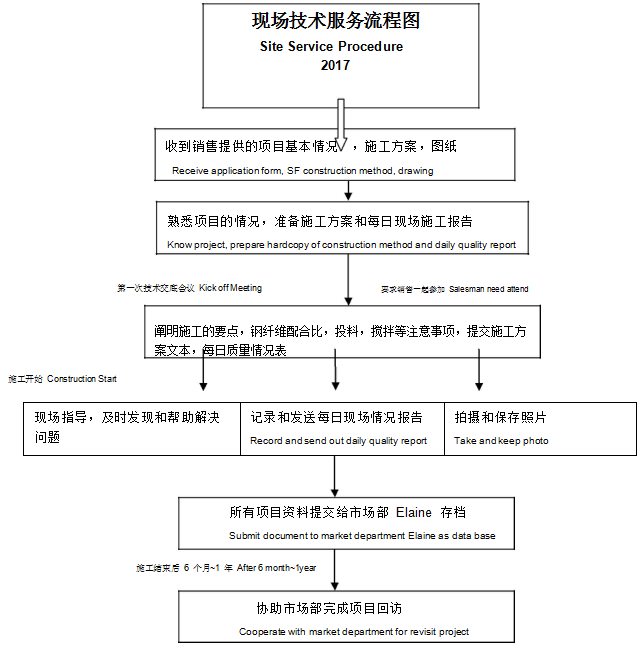

1. 現場技術服務流程
?
2.第一次交底會議事項
-???交底會議應要求業主項目負責人、總包負責人、施工負責人、攪拌站負責人、貝卡爾特經銷商、銷售員及現場技術服務人員一起參與。
-???交底會內容:介紹施工建議書,地坪縫,加強部位處理方式,交流混凝土配合比、鋼纖維存放、投料和攪拌方式,以及其他技術問題。
-???獲得項目相關負責人的聯系方式:電話,郵箱等。
3. 現場指導和幫助解決問題
-???采用水洗法(或計數法)抽查鋼纖維的摻量和其在混凝土的均勻分布狀況
-???對現場出現的問題,及時與施工方交流并提出解決辦法,配合施工方解決問題。

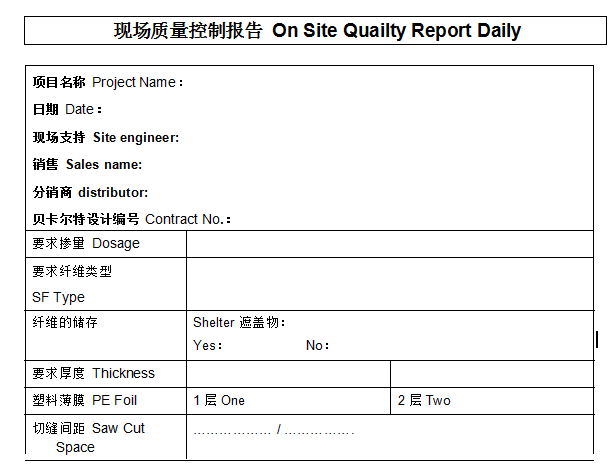

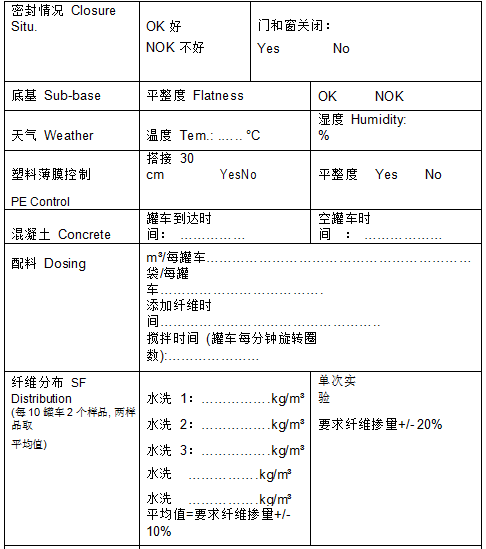

4.每日質量報告
-???針對施工過程的問題和情況填寫施工質量報告并發送相關人員。
